Cum a fost posibil? România are directori, consilii și secretare. Lipsesc cele două centrale promise pentru 2026: 1.325 MW, aproape cât Cernavodă. Nota de plată: 20 de milioane de euro

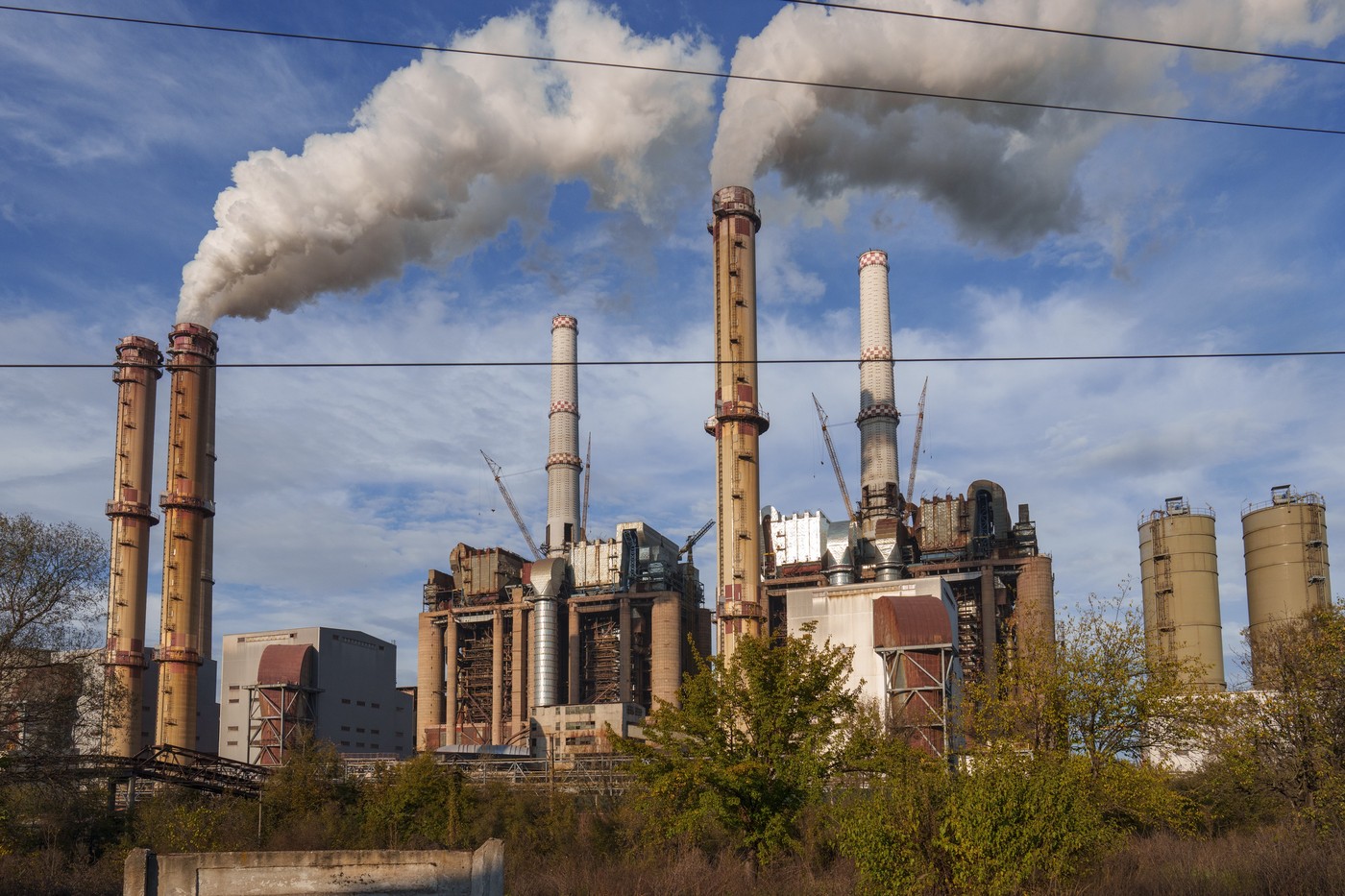

Rovinari, oct 2024

centrala de la Rovinari, oct 2024/ foto: Profimedia

România a reușit o performanță greu de egalat chiar și într-o administrație obișnuită cu ratarea proiectelor - și-a asumat închiderea centralelor pe cărbune, a obținut bani europeni pentru capacitățile care trebuiau să le înlocuiască, a înființat companii, consilii de administrație și directorate, dar nu a construit centralele.

A închis prezentul înainte să construiască viitorul.

Prin PNRR, România și-a asumat eliminarea accelerată a capacităților pe lignit și huilă. La Bruxelles, statul român a prezentat un plan aparent coerent, închidem grupurile pe cărbune, iar în locul lor construim centrale moderne, în ciclu combinat, pe gaze naturale. La Turceni urma să apară o centrală de aproximativ 475 MW, iar la Ișalnița una de 850 MW. Împreună, 1.325 MW de capacitate nouă, flexibilă și controlabilă. Pe hârtie, tranziția era impecabilă. În realitate, România a rămas cu închiderile și fără centralele de înlocuire.

Am înființat companiile. Ne mai lipseau doar centralele

Pentru realizarea proiectelor au fost constituite societăți mixte între Complexul Energetic Oltenia și companii private.

La Ișalnița, CE Oltenia deține 59,9% din CCGT Power Ișalnița, iar ALRO 40,1%. La Turceni, proiectul este dezvoltat împreună cu Tinmar. Au apărut societăți de proiect, consilii de administrație, conduceri executive, sedii, consultanți, secretariate, proceduri, rapoarte și indemnizații.

A apărut întreaga suprastructură administrativă a unei investiții. Investiția însă nu a apărut. Ani întregi, aceste proiecte au produs hârtii, ședințe și costuri administrative. Nu au produs nici măcar un singur megawatt-oră.

Aceasta este una dintre bolile cronice ale statului român: construim mai întâi administrația proiectului și, adesea, uităm să mai construim proiectul. Societatea există, conducerea este plătită, organigrama funcționează, rapoartele sunt întocmite, dar centrala lipsește.

Pentru consumatorul român, existența unui consiliu de administrație nu ține loc de energie electrică. Un directorat nu poate porni la vârful de seară. O secretară nu poate înlocui un grup energetic de 330 MW. Un sediu nu poate echilibra Sistemul Energetic Național.

Au confundat termenul de finalizare cu termenul de începere a licitației

Proiectele trebuiau să fie puse în funcțiune în anul 2026. În schimb, România a ajuns în 2025–2026 abia la licitațiile pentru proiectare și construcție.

La Ișalnița, societatea de proiect a fost înmatriculată abia în septembrie 2023. Contractul de finanțare, de aproximativ 253 milioane euro din Fondul pentru Modernizare, a fost semnat în februarie 2024. Licitația pentru construirea centralei a fost lansată abia în martie 2025, iar termenul de depunere a ofertelor a fost împins succesiv din iulie în septembrie și apoi în noiembrie 2025.

După toate aceste amânări, procedura a fost anulată din nou, în februarie 2026, pentru că nu au existat oferte conforme.

La Turceni, licitația pentru centrala de 475 MW a fost lansată abia în ianuarie 2025. În februarie 2026 exista o singură ofertă, pentru un contract estimat la aproximativ 525 milioane euro plus TVA. Chiar dacă aceasta ar fi declarată câștigătoare și contractul ar fi semnat imediat, numai etapa de proiectare și construcție este prevăzută să dureze aproximativ 36 de luni.

Cu alte cuvinte, o centrală promisă pentru 2026 nu poate fi gata, în cel mai optimist scenariu, înainte de 2029. Nu mai vorbim despre o întârziere accidentală de câteva luni. Vorbim despre prăbușirea întregului calendar pe baza căruia România și-a asumat închiderea cărbunelui.

În timp ce România făcea studii, ceilalți cumpărau turbine

Când proiectele au fost concepute - 2022 - 2023 - echipamentele pentru centralele în ciclu combinat aveau anumite prețuri și anumite termene de livrare. Pe aceste valori au fost construite bugetele prezentate instituțiilor europene.

Alte state au înțeles că începe o cursă pentru noile capacități pe gaze. Au pregătit rapid proiectele, au lansat comenzile și și-au rezervat echipamentele. România a făcut ceea ce știe mai bine: a temporizat. A întârziat selectarea partenerilor. A întârziat înființarea societăților. A întârziat studiile de fezabilitate. A întârziat documentațiile. A întârziat licitațiile. A prelungit termenele. A reluat procedurile

Când proiectele românești au ajuns, în sfârșit, la furnizorii de turbine, piața nu mai era aceeași.

Capacitatea de producție a marilor furnizori fusese contractată pentru următorii ani. Termenele de livrare ajunseseră la trei-patru ani. Costurile echipamentelor, construcțiilor, finanțării și mentenanței crescuseră masiv. Bugetele inițiale deveniseră insuficiente înainte ca lucrările să înceapă.

Nu piața mondială este vinovată că România a ajuns ultima la cumpărături. Piața a fost aceeași pentru toate statele. Diferența este că alții au cumpărat atunci când echipamentele erau disponibile, iar noi am organizat ședințe despre cum vom organiza viitoarea licitație.

La Ișalnița, costul total fusese estimat la aproximativ 730 milioane euro, iar finanțarea europeană de circa 253 milioane euro acoperea numai o parte. Licitația relansată a ajuns la o valoare de aproximativ 755 milioane euro, fără ca aceasta să garanteze existența unui constructor. La Turceni, estimarea a urcat de la aproximativ 410 milioane euro la circa 525 milioane euro plus TVA.

Iar acesta a fost doar începutul scumpirilor.

Nu au pierdut numai timp. Au distrus logica finanțării

Banii europeni nu construiesc singuri centrale. Ei acoperă o parte din investiție. Pentru diferență sunt necesare contribuții ale acționarilor, credite și contracte ce pot fi finanțate de bănci.

Când costul proiectului crește, finanțarea europeană rămasă fixă acoperă un procent tot mai mic. Diferența trebuie adusă de parteneri sau împrumutată. Dar o investiție întârziată, cu costuri în creștere, cu termen incert și cu probleme privind viitoarea utilizare a gazului devine tot mai greu de finanțat ;i mai ales de dorit de partenerii privați, care trec din faza de profit garantat în profit probabil și nu mai sunt interesați.

Așadar, prin inacțiune, conducerile acestor proiecte nu au pierdut doar calendarul. Au deteriorat însăși fezabilitatea economică a centralelor. Au transformat proiecte finanțabile în proiecte din ce în ce mai scumpe, mai riscante și mai greu de realizat.

Cine răspunde?

Cine răspunde pentru faptul că România trebuia să aibă în acest moment 1.325 MW pe gaze, adică aproximativ capacitatea Centralei de la Cernavodă, dar în 2026 nu are nici măcar contractele ferme de construcție pentru ambele centrale?

Cine răspunde pentru studiile întârziate? Cine răspunde pentru licitațiile lansate cu ani prea târziu? Cine răspunde pentru procedurile anulate? Cine răspunde pentru creșterea costurilor din cauza întârzierilor mari? Cine răspunde pentru anii în care societățile de proiect au avut conduceri și cheltuieli, dar nu au produs niciun megawatt? Și, mai ales, cine răspunde pentru riscul creat în Sistemul Energetic Național?

În România, răspunsul instituțional este aproape întotdeauna același: nimeni. Mandatele expiră, directorii se schimbă, membrii consiliilor de administrație sunt rotiți, iar eșecul este transmis următoarei conduceri sub forma unei „situații dificile moștenite”.

Consumatorul, însă, nu poate transfera factura către următorul consumator.

Am promis că închidem cărbunele. Am uitat să construim înlocuitorul

Închiderea unei centrale pe cărbune poate fi făcută printr-o semnătură. Construirea unei centrale pe gaze necesită ani de proiectare, achiziții, finanțare, execuție și probe. România a tratat cele două operațiuni ca și cum ar avea aceeași durată.

A stabilit termene ferme pentru închideri și termene decorative pentru investiții. Pentru grupurile pe cărbune a existat obligație. Pentru centralele pe gaze au existat prezentări PowerPoint. Acum, statul român este obligat să se întoarcă la Bruxelles și să ceară prelungirea funcționării cărbunelui. Nu pentru că lignitul ar fi devenit brusc curat și ieftin, nici pentru că este soluția viitorului, și nici pentru că România și-ar fi schimbat strategia climatică, ci pentru că administrația care trebuia să construiască înlocuitorul nu și-a făcut treaba.

Aceasta este adevărata dimensiune a eșecului, România cere voie să mai țină în funcțiune centralele pe care promisese că le închide, fiindcă nu a construit centralele pe care promisese că le deschide.

Strategia a eșuat pentru că instituțiile și societățile responsabile au tratat calendarul energetic al unei țări ca pe un dosar care poate fi prelungit la nesfârșit din cauza incompetenței, a unei legislații ambigue, a birocrației excesive. Astăzi, proiectele de la Ișalnița și Turceni nu mai sunt simple investiții întârziate. Sunt monumentele administrative ale unei tranziții energetice făcute invers: mai întâi am eliminat capacitatea existentă, apoi ne-am întrebat cu ce o înlocuim.

Și există un risc real ca aceste centrale să nu mai fie construite niciodată. Vom rămâne astfel cu banii cheltuiți pe organizare, cu societățile de proiect, cu directorii, cu membrii consiliilor de administrație, cu studiile și cu prezentările (cca 20 milioane de euro, conform estimărilor Asociației Energia Inteligentă), dar fără centrale. 20 milioane euro pentru administrație și hârtii este scandalos, dar este doar o fracțiune infimă din factura totală a întârzierii, care se poate măsura în miliarde de lei.

Adică exact definiția românească a unei investiții strategice: o structură administrativă completă în jurul unui obiectiv inexistent.

Urmăriți Republica pe Google News

Urmăriți Republica pe Threads

Urmăriți Republica pe canalul de WhatsApp

Abonează-te la newsletterul Republica.ro

Primește cele mai bune articole din partea autorilor.

Comentarii. Intră în dezbatere
  • Mihai check icon
    PNRR-ul a fost prost gândit de… Ghinea. Nu trebuiau puse termene fixe acolo, ci trecut clar că se va închide o capacitate de producție pe cărbune când este complet acoperită din alte surse. Acum este și normal să fie “coadă” la turbine din moment ce o grămadă de state se dotează cu astfel de centrale, iar de faptul că nu mai putem importa prea multă energie ieftină din Ucraina, nici nu s-a luat în considerare la momentul respectiv. Asta este lipsa de viziune pe care o au politicenii de la noi, peste faptul că nu a avut loc o dezbatere publică reală pe PNRR?
    • Like 0
    • @ Mihai
      ove check icon
      Nu a fost doar Ghinea ,nu a decis el de unul singur.Au fost tot felul de dezbateri .De vina a fost toata clasa politica corupta si incompetenta.
      • Like 0
  • Eu nu cred ca toate chestiile astea nu s-au facut din cauza ca suntem prosti. Nu s-au facut din cauza ca suntem hoti si hotii din energie sunt mai smecheri decat toti talharii mioritici. Toti fosti ofiteri de informatii sau legaturi puternice cu serviciile , mafia din energie este la fel de puternica daca nu si mai puternica decat mafia politica si cea din justitie. Pana PSD nu se scufunda si gasim ac de cojocul amazoanelor lui Savonea , nu te poti atinge de nimic .Sa fim noi sanatosi ...
    • Like 0
  • ove check icon
    Ar fi fost mirare mare sa se faca centralele.Nu vedeti in ce tara incompetenta traim? Zeci de ani s-au chinuit sa sparga piatra aia de la Bala,iar acum de o saptamana principalele stiri incep cu teribilul efort de scufunda 2 barcute cu pietre.Ce mama naibii faceam daca eram noi in razboi?Au ajuns bulgarii sa ne dea lectii in aproape toate domeniile (turism ,trecerea la euro,sectorul energetic, exporturi de armamament etc) Unde este elita,unde sunt specialistii nostrii?Sau intrebarea corecta ar fi daca i-am avut vreodata.La noi bugetarii se impart in doua mari categorii -rechinii mari care vor acces la banul public si contracte frauduloase si bugetarii "obisnuiti "care la randul lor se despart in cei fraieri care muncesc si au constiinta si bun simt (foarte putini) si marea masa a nepotilor ,amantelor, beizadelelor care vor doar un loc caldut si prvilegii.Cand apare o criza cine oare sa o rezolve? De aia acum ne plangem ca nu avem baterii de stocare,centrale ,nu putem scufunda o barca sau dobori o drona.
    • Like 0
    • @ ove
      Bărcuțele au fost scufundate cu succes. Drone au fost doborâte. Cred că ați pierdut pachete de date...
      Dacă achiziția pentru centralele pe gaz ar fi fost tratată ca investiție strategică și ar fi fost organizat rapid un concurs de soluții, poate nu am fi ajuns în situația asta. Dar cine lucrează în achiziții publice știe câtă birocrație înseamnă asta, iar timpul de la idee la semnarea unui contract poate dura ani de zile. Ar fi fost și calea încredințării directe - dacă riscurile asociate achiziției ar fi fost corect identificate - dar sigur ar fi sărit cu gura o grămadă de contestatari.
      Așa că suntem unde suntem, în primul rând pentru că legislația achizițiilor publice nu ne ajută în situații în care contracte cu valori mari trebuie începute rapid.
      • Like 0
    • @ Andrei Tarlea
      ove check icon
      Chiar ne facem ca uitam ca ani de zile au tremurat izmenele pe noi si sa recunoastem ca au cazut drone la noi ,apai sa le mai si doboram? Radeau ucrainienii de noi si cu fundul,prezentau in presa filmari iar noi nu si nu.Asta in frunte cu prezidentul neamt .Mai mare rusinea.Trei drone in 2026 e prea putin si prea tarziu.Ne-am facut deja de ras dupa cum si medaliile acordate mi se par exagerate.E ca si cum ai medalia un profesor ca un copil din clasa a luat bacul.Dar asa e la noi,inaintam in grad ofiteri ca e ziua nationala nu dupa merite si profesionalism.Si asa e in toate domeniile.Sper sa fim feriti de crize ,de cutremure sau razboaie ,altfel o sa vedeti ca nici o institutie publica nu o sa se descurce in mod onroabil.Iar la treaba cu barjele umplute cu pietre numai noi puteam face o stire senzationala dintr-un lucru atat de banal.De fapt de asta si pare senzatie ,pentru ca bugetarilor nostri nefacand mai nimic de obicei li se pare acum greu orice,cat de marunt ar fi.Revenind la razboiul de langa noi va recomand sa acumulati pachete de date si din presa ucrainiana ,ca sa vedeti ce inseamna sa ai oameni capabili ,nu burtosi iubitori de popota.La drone eu sper sa le dam in continuare jos dar trebuie sa schimbam felul in care o facem .Este mult prea costisitor si avem prea putine rachete aer -aer. Daca o sa facem fata provocarilor care vin o sa fiu primul care recunoaste ,dar pana atunci nu retrag nimic din primul comentariu.
      • Like 0
  • Pai asa e romanul, popor de idioti. Nu exista organizare, gandire, responsabilitate, si nici tragere la raspundere. Dar atlfel, fratioare, mama-mama ce patrioti si nationalisti suntem....
    • Like 1
    • @ andreea dragusin
      Nu cred că vă includeți și dumneavoastră în poporul de idioți... Aș spune, mai degrabă că avem parte de idioți cocoțați în poziții importante de decizie, prin votul exprimat de o masă majoritară de idioți. E o nuanță... Iar partea cu adevărat îngrijorătoare este că nici măcar nu putem spera pe termen scurt/mediu ca această masă de votanți idioți să se diminueze. Aș zice că, din contra, această masă este în continuă dilatare. Deocamdată.
      • Like 0


Îți recomandăm
